作業実績 |

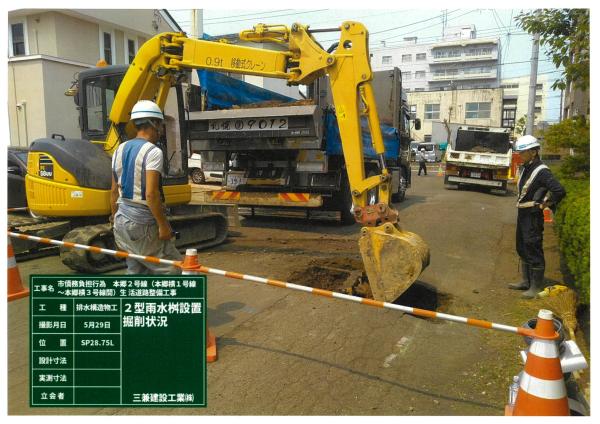

記載日:2025-06-12 道路掘削が終了し、縁石を設置する為の 基礎コンクリートを打設しました。 16日まで基礎コンクリート打設作業が 続きますが、その後に縁石布設作業と進行して参ります。 舗装が完了するまでの間、砕石開放道路となり ご迷惑をお掛け致しますがご理解の程 宜しくお願い致します。 縁石の基礎コンクリート部分の型枠を設置しました。 生コンクリートを打設しています。 コンクリート打設後に養生を行いました。 |
---|---|
作業予定 |
記載日:2025-06-06 今後の予定 6月16日 縁石工 基礎コンクリート 6月17日 標識工 標識撤去・設置 6月18日 縁石工 縁石設置 6月19日 縁石工 縁石設置 6月20日 マンホール工 マンホール設置 6月21日 休 工 6月22日 休 工 |
